济南环城公园南门桥东桥应急抢修及改造工程即将施工

核心提示:南门桥东桥始建于1964年,现状环城公园慢行步道在南门桥东桥处不惯通,行人需从东桥桥台上桥,穿越东桥和西桥桥上道路至泉城广场东门下桥,影响观光体验且行人过路对东桥交通存在干扰,影响车辆通行,存在安全隐患。

南门桥东桥始建于1964年,现状环城公园慢行步道在南门桥东桥处不惯通,行人需从东桥桥台上桥,穿越东桥和西桥桥上道路至泉城广场东门下桥,影响观光体验且行人过路对东桥交通存在干扰,影响车辆通行,存在安全隐患。

为解决行人过街安全隐患问题,提高道路通行能力,改善行人观光体验,济南市城乡交通运输局启动环城公园慢行步道贯通南门桥东桥应急抢修及改造工程,工程将于2020年4月23日开工,计划5月22日完工。工程进行抢修加固的同时,将在东桥南北桥台后新建人行箱涵贯通慢行步道。工程的建设将大大改善桥上通行能力及桥下慢行步道通行环境,保障行人出行安全,提升泉城城市形象。

据悉,工程计划工期30天,先行封闭南门桥东桥的桥上道路和桥下人行步道,将东桥交通导改至西桥,东桥封闭区域进行桥台抢修、慢行步道人行箱涵贯通施工,4月28日恢复东桥和西桥原有交通;4月29日施工东桥桥下箱涵两侧挡墙及梯步,5月22日恢复东桥慢行步道通行。

根据有关部门要求及现场实际情况,施工期间的交通组织分两个阶段进行:

第一阶段:2020年4月23日至4月28日

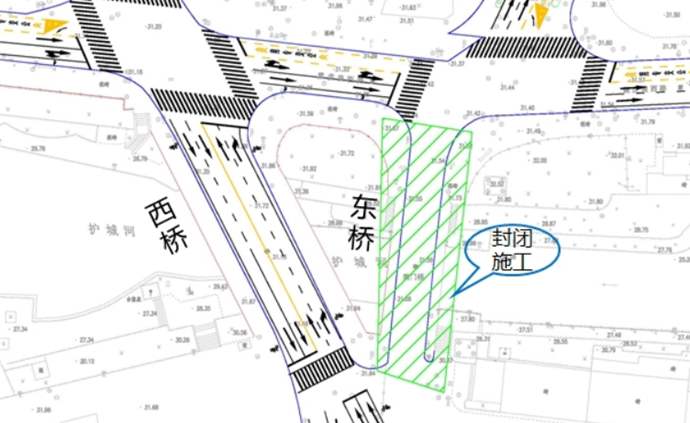

主要进行桥台抢修、慢行步道人行箱涵贯通施工。首先拆除西桥现状护栏,设置交通导行标志和人行护栏,将东桥交通导改至西桥,西桥形成双向四车道通行。然后封闭东桥交通,待人行箱涵施工结束、桥上沥青路面恢复后,开放东桥机动车道和非机动车道交通,恢复西桥原状交通。东桥人行道区域继续封闭,施工人行道栏杆、路沿石和花砖,4月28日恢复东桥桥上原状交通。

第二阶段:2020年4月29日至5月22日

主要施工东桥桥下步道挡墙、梯步等,夜间施工需临时封闭占用东桥部分道路,进行材料倒运,第二天早晨恢复交通。5月22日东桥桥下人行箱涵附属完工,恢复桥下慢行步道通行。

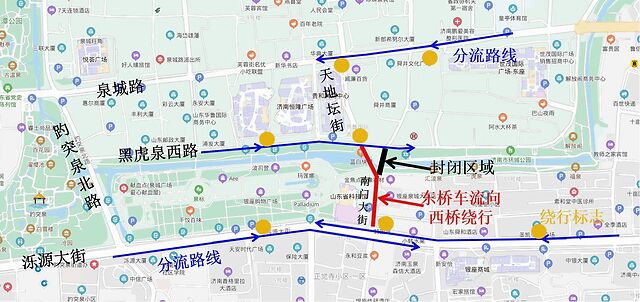

施工期间,南门大街周边行人和过往车辆可通过南门桥西桥通行,过往行人车辆绕行泺源大街、黑虎泉西路、泉城路。

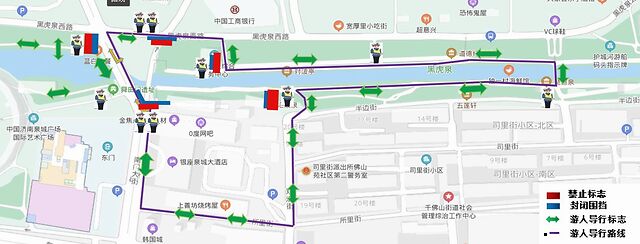

东桥桥下人行步道封闭施工影响东南角行人通过,游客行人需绕行汇波泉、双清街、所里街至南门桥西桥。人行步道封闭处安排交通引导人员疏导游客行人,同时设置施工提示、导行标志和导行平面图等,游客可根据图示路径绕行。
